預應力自鎖錨桿
產品簡介
主要在以下工程結構后錨固中應用,錨固力大,可實現瞬時錨固,預應力錨固安全可靠。
1、大壩加高、加固工程
2、閘墩鋼閘門牛腿加固
3、大壩整體性提高
4、風機基礎錨固工程
5、鐵軌錨固
一、產品系列
1、擴孔鉆頭
2、自鎖錨頭
二、產品特點
1、底部擴張,錨固安全可靠
2、錨固段短
3、瞬時錨固
4、錨固力大
三、典型應用

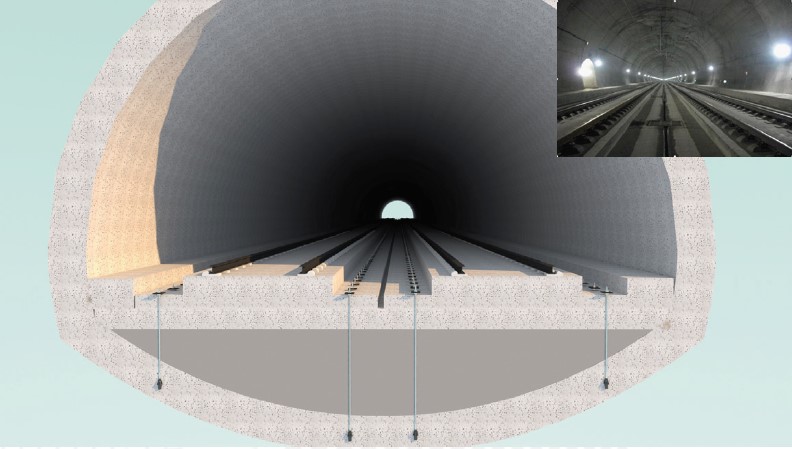

1、高鐵無砟軌道板預應力瞬時自鎖
地下水造成無砟軌道板上浮,采用瞬時預應力自鎖錨固技術36小時完成約200m施工段。

2、丹江口大壩加高加固多層預應力自鎖
大壩閘墩三重自鎖錨固,施加200t預應力,每個閘墩5根錨桿,共計20個閘墩。
3、風機基礎錨固
四、施工工藝
鉆直孔→擴孔→清孔→錨桿安裝→錨頭段注漿→養護→預應力施加→注漿→養護
1 鉆直孔:鉆孔定位,采用地質鉆機或潛孔鉆機鉆直孔至設計深度。
2 擴孔:采用地質鉆機連接抗浮錨桿配套擴孔鉆頭,在直孔底部根據設計要求進行擴孔。
3 清孔:用高壓注漿機通過注漿管注水至孔底,直至孔頂冒清水,清孔完畢。
4 錨桿組裝:將預應力錨桿錨頭錨頭與桿體連接,將組裝好的錨桿直接插至孔底,使底部錨頭沿擴孔壁張開。
5 錨頭段注漿:計算錨頭段注漿料使用量,用高壓注漿機通過注漿管注漿至孔底,控制注漿料對錨頭段注漿。
6 養護。
7 預應力施加:在頂部使用千斤頂對錨桿施加預應力。
8 注漿:用高壓注漿機通過注漿管注漿至孔底,直至孔頂冒漿液,二次注漿完畢。
9 養護。
五、檢驗
1、施工前檢驗: 錨桿極限抗拔試驗(破壞性試驗)
(1)地層條件、桿體材料、錨桿參數和施工工藝必須與工程錨桿相同,且試驗數量不少于3根。
(2)錨桿極限抗拔試驗可采用連續加載或分級加載制度進行,如圖5-1所示:
a)連續加載:應以均勻速率加載至錨固破壞,總加載時間為2-3min;
b)分級加載:以預計極限荷載的10%為一級,逐級加載,每級持荷1~2min,至錨固破壞。

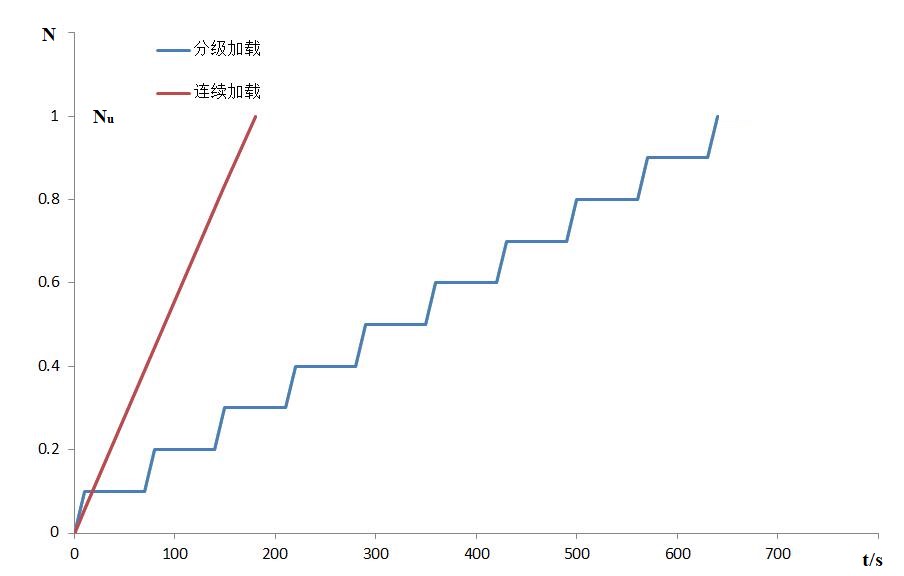

圖5-1錨桿極限抗拔試驗加載方式(橫軸為時間t,縱軸為抗拔力N)
2、施工過程中檢驗 :錨桿安裝時測量其安裝行程,以檢驗錨桿是否安裝到位。
3、施工后檢驗: 非破壞性錨桿拉拔試驗
(1)
(2)錨桿的驗收應分級加載,初始荷載宜取錨桿軸向拉力設計值的0.10倍,分級加荷值宜取錨桿軸向拉力特征值Ntk的0.50、0.75、1.00、1.2、1.35、1.50倍。

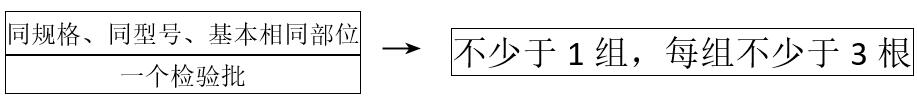

(3)每級荷載應穩定2min,并記錄位移增量,如在持荷時間內錨頭位移增量不超過10min,可判為合格。當出現不合格錨桿時,應增加錨桿的抽檢量,增加的抽檢量應為不合格錨桿的3倍。
- 沒有了
- 下一篇: 替代化學植筋自鎖錨桿
