抗浮自鎖錨桿
產品簡介
主要在地下室等建筑結構抗浮工程中應用,適用于淺巖基礎,錨固力大,可與主體結構并行施工,經濟效益良好。
一、產品系列
1、擴孔鉆頭
2、自鎖錨頭
二、產品特點
1、底部擴張,機械錨固于巖石中,安全可靠;
2、養護周期短,7天即可進行抗拔試驗 ;
3、可以先施工地下室再施工錨桿,可實現零工期 ;
4、入巖深度淺,經濟性優異 。

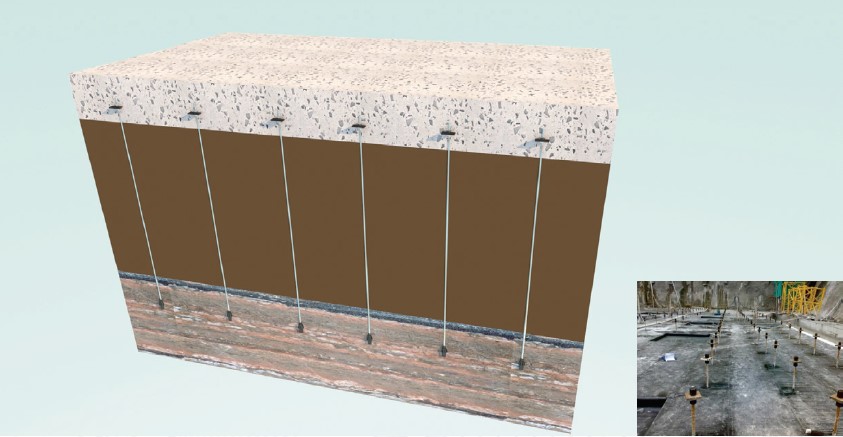

三、典型應用
已廣泛應用:
湖北:武漢、鄂州、荊州、襄陽、黃石、十堰
湖南:長沙、株洲
江西:鷹潭、上饒
福建:廈門、泉州、石獅、漳州
云南:紅河、大理、昆明(經開區)、普洱
貴州:貴陽
廣東:廣州
貴陽保利大廈地下室抗浮錨桿工程:采用直徑32mm精軋螺紋鋼筋自鎖錨桿進行抗浮處理。錨桿長7米,錨頭入巖3米,單根抗浮錨桿抗拔承載力特征值320kN。
四、施工工藝
鉆直孔→擴孔→清孔→錨桿組裝→錨桿安裝→注漿→養護
1 鉆直孔:鉆孔定位,采用地質鉆機或潛孔鉆機鉆直孔至設計深度。
2 擴孔:采用地質鉆機連接抗浮錨桿配套擴孔鉆頭,在直孔底部根據設計要求進行擴孔。
3 清孔:用高壓注漿機通過注漿管注水至孔底,直至孔頂冒清水,清孔完畢。
4 錨桿組裝:將抗浮錨桿錨頭與桿體連接。
5 安裝:將組裝好的錨桿直接插至孔底,錨桿頂部錘擊加壓,使底部錨頭沿?cái)U(kuò)孔壁張開。
6 注漿:用高壓注漿機通過注漿管注漿至孔底,直至孔頂冒漿液,注漿完畢。
7 養護。
五、檢驗
1、施工前檢驗: 錨桿極限抗拔試驗(破壞性試驗)
(1)地層條件、桿體材料、錨桿參數和施工工藝必須與工程錨桿相同,且試驗數量不少于3根。
(2)錨桿極限抗拔試驗可采用連續加載或分級加載制度進行,如圖5-1所示:
a)連續加載:應以均勻速率加載至錨固破壞,總加載時間為2-3min;
b)分級加載:以預計極限荷載的10%為一級,逐級加載,每級持荷1~2min,至錨固破壞。

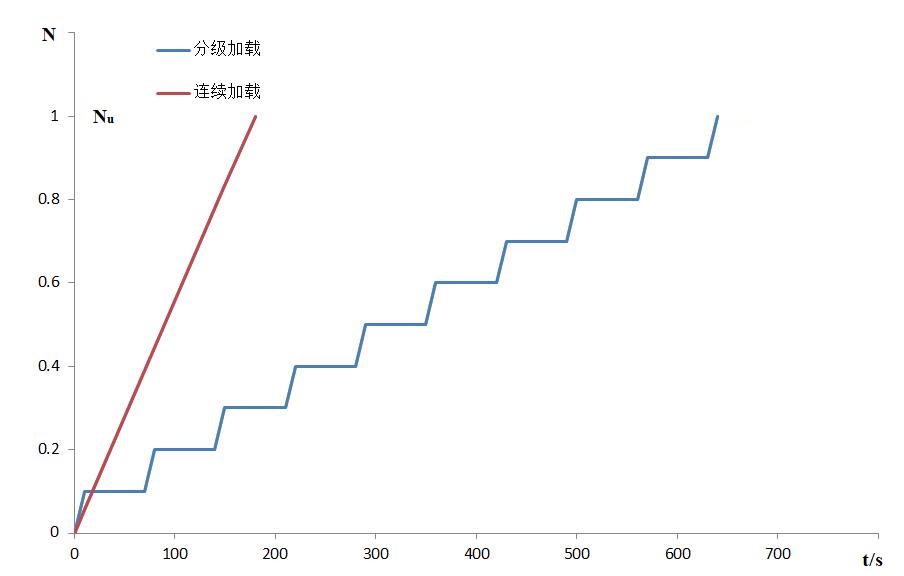

圖5-1抗浮錨桿極限抗拔試驗加載方式(橫軸為時間t,縱軸為抗拔力N)
2、施工過程中檢驗: 測量其安裝行程,以檢驗錨桿是否安裝到位。
3、施工后檢驗: 非破壞性錨桿拉拔試驗

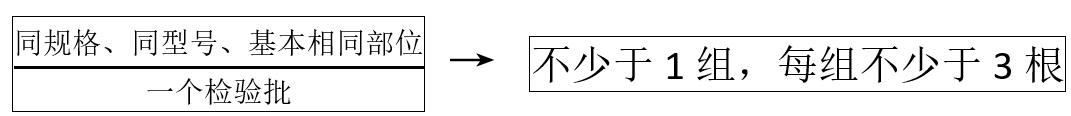

(1)
(2)抗浮錨桿的驗收應分級加載,初始荷載宜取錨桿軸向拉力設計值的0.10倍,分級加荷值宜取錨桿軸向拉力特征值Ntk的0.50、0.75、1.00、1.2、1.35、1.50倍。
(3)每級荷載應穩定2min,并記錄位移增量,如在持荷時間內錨頭位移增量不超過10min,可判為合格。當出現不合格錨桿時,應增加錨桿的抽檢量,增加的抽檢量應為不合格錨桿的3倍。
